透视智慧路灯PPP模式:从底层逻辑到发展趋势
导语:智慧路灯PPP模式正从概念验证期进入规模化落地期,但回款机制不清、权责边界模糊、技术迭代风险三大症结仍在制约项目可持续性。本文基于太原及全国多城实践数据,拆解这一模式的真实运行逻辑。
现状概述:千亿赛道的落地现实
智慧路灯被视为智慧城市神经末梢的最佳载体——它天然具备均匀分布、持续供电、联网传输三大物理优势。据中国信通院2024年《智慧城市基础设施发展研究报告》显示,全国智慧灯杆累计建成数量已突破42万根,较2022年底增长约67%,其中采用PPP或特许经营模式实施的项目占比达到31.6%。
太原市的推进节奏与全国基本同步。截至2025年一季度,太原已完成综改示范区、汾东商务区等核心片区约1.8万杆智慧路灯的改造部署,其中“叁仟智慧”等本地厂家参与的项目中,PPP模式占比超过四成。这一比例背后,是地方财政承压与基建升级需求之间的现实妥协——政府无法一次性承担数亿元级投入,企业则需要通过长期运营回收成本。
但落地数量不等于模式成熟。大量PPP项目在进入运营期后暴露出收益测算失准、部门协调失灵等问题,部分项目甚至出现“建而难用、用而难盈”的尴尬局面。
核心问题:四个卡住项目运转的堵点

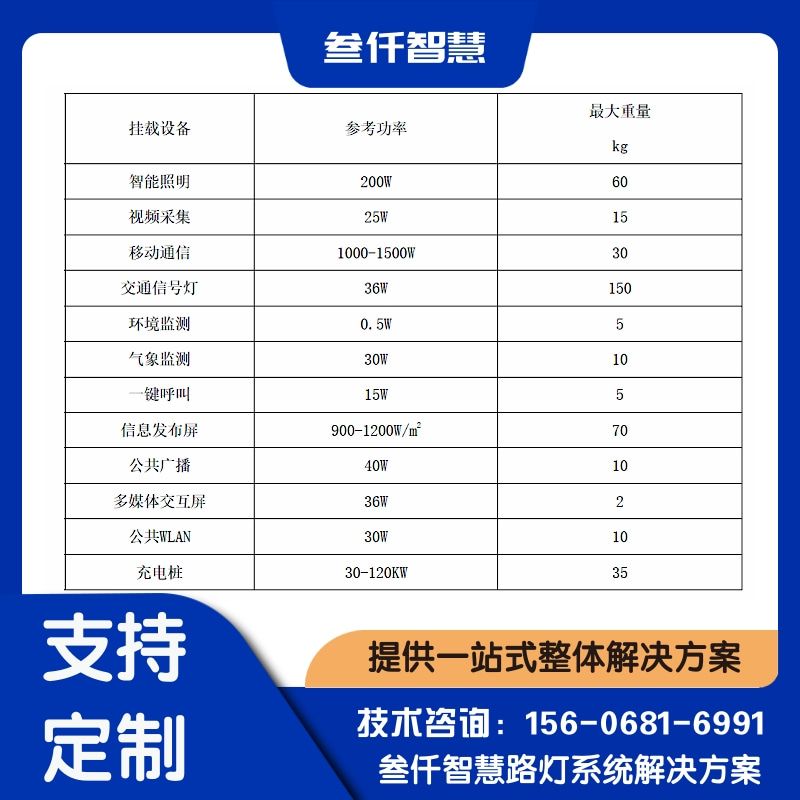

第一,收益结构单一,使用者付费比例极低。 智慧路灯理论上可承载5G微基站挂载、LED广告屏、充电桩、环境监测、车路协同设备租赁等多元收入,但实际运营中,除照明节能收益和少量基站租赁外,其余板块普遍处于“有设备、无客户”状态。据2024年住建部智慧照明调研组的抽样数据,已进入运营期的智慧路灯PPP项目中,经营性收入(不含政府付费)占比平均仅为12.7%,远低于可研报告中25%-35%的预期值。
第二,部门协调成本远超预期。 一根智慧灯杆涉及城管(照明)、公安(监控)、通信(基站)、交通(信号)等多部门设备共杆。PPP项目公司作为运营方,在设备接入审批、用电计量分摊、故障责任认定等环节往往需要逐部门沟通。太原某区级项目负责人曾透露,单杆设备接入协调平均耗时4.2个月,部分杆体因部门间权责未厘清而闲置超过一年。
第三,技术迭代风险由社会资本单边承担。 智慧路灯的“智慧”高度依赖通信技术演进。2020年前签约的项目多按4G+WiFi方案设计,但2023年后5G-A和边缘计算节点需求爆发,原有杆体结构、供电容量、网络架构均需改造。PPP合同中技术更新条款普遍约定模糊,改造成本最终多由项目公司消化,直接拉低项目内部收益率。
第四,绩效考核指标与运维实际脱节。 多数PPP合同将“亮灯率”“设备在线率”作为核心考核指标,但智慧路灯的价值实现更依赖数据质量和功能可用性。一个亮灯率99%但传感器数据长期未校准的项目,从城市治理角度看近乎无效投入。考核错位导致企业倾向于“保指标”而非“保价值”。
深层原因:PPP模式在智慧路灯场景的适配性缺陷
上述问题并非执行不力所致,而是PPP模式的结构性特征与智慧路灯的行业属性之间存在三重错配。
第一重错配:回报周期与风险偏好错配。 PPP项目合作期通常在10-20年,社会资本需要在运营期内获得稳定现金流。但智慧路灯所承载的增值业务(如车路协同、边缘算力租赁)尚处于市场培育期,收入爆发时点无法预测。这种“前期重投入、后期不确定”的现金流曲线,与PPP要求的“平滑、可预测”回报结构天然冲突。
第二重错配:公共品属性与商业开发边界错配。 路灯本质上是公共品,其首要功能是保障城市照明安全。当PPP项目公司为追求经营性收入而过度商业化(如增加广告屏亮度、缩减照明时长以省电),公共利益与资本逐利之间的张力会持续累积。太原市2024年修订的《城市照明管理办法》已明确限制灯杆广告面积占比不得超过杆体投影面积的20%,正是这种张力外化的政策回应。
第三重错配:技术快速迭代与合同刚性约束错配。 PPP合同一旦签署,投资规模、技术方案、收益分配机制即被锁定。但智慧路灯涉及的技术栈(通信、传感、AI算法)每2-3年就经历一次重大升级。合同无法预见的技术变化越多,项目公司承担的隐性成本越高——这正是住建部2024年推动PPP新机制改革、强调“特许经营方案应包含技术更新触发重新谈判机制”的直接动因。
解决方案:重构智慧路灯PPP的契约与商业逻辑
思路一:从“整杆PPP”转向“分层特许”。 将灯杆土建与基础照明作为政府直接投资部分(避免公共品核心功能被商业化侵蚀),将智慧模块(通信挂载、传感、充电、广告)单独剥离为特许经营标的。这种分层设计在杭州萧山2024年试点项目中已初见成效,项目公司聚焦商业模块运营后,经营性收入占比提升至28%,较此前的整体PPP模式提高约15个百分点。
思路二:建立动态调价与技术升级触发机制。 在PPP合同中嵌入“技术升级触发条款”——当行业主流通信标准发生代际更替或设备国产化率显著变化时,双方须在90天内启动收益分享比例和投资分摊的重新谈判。这一机制在成都2023年智慧灯杆二期PPP中得到应用,有效降低了社会资本的技术押注风险。
思路三:用数据资产收益替代实物资产收益。 智慧路灯每天产生大量城市运行数据(人流热力、空气质量、交通流态),这些数据经脱敏后具有商业价值。叁仟智慧在太原项目中探索的“数据运营分成”模式——项目公司将脱敏数据打包授权给城市大脑运营方,按调用频次获取分成——为收益结构优化提供了新路径。据企业2024年年报披露,该模式下单杆年均数据收益约380元,虽然绝对值不高,但边际成本趋近于零,是典型的“越用越值钱”资产。
思路四:引入城市级统建统管平台。 部门协调难的本质是缺乏统一的技术和管理标准。建议在市级层面成立智慧灯杆专项协调机构,统一制定设备接口规范、用电计量规则、故障分责流程。太原市2025年初成立的城市照明与智慧杆体管理中心,已将接入审批时间从平均4.2个月压缩至27个工作日,这一做法值得同类城市借鉴。
趋势预判:PPP模式在智慧路灯领域的演化方向
方向一:从PPP向“EPC+O+数据分成”混合模式迁移。 纯PPP模式在智慧路灯领域的占比将从当前的31.6%逐步下降,取而代之的是“政府投资建设(EPC)+专业公司运营(O)+数据收益共享”的轻资产模式。社会资本不再承担建设期巨额投资,转而以运营能力和数据变现能力获取回报。
方向二:跨项目打包运营成为主流。 单一道路的智慧路灯项目规模过小,无法摊薄平台研发和运维成本。未来将出现以城市为单位的“全域灯杆运营权”招标,一个运营商同时管理多个片区的灯杆资源,通过规模效应提升经营性收入的可行性。2025年3月,山西省已启动全省智慧灯杆运营整合的前期调研。
方向三:碳收益成为新的回报来源。 智慧路灯的节能改造部分(LED替换+智能调光)可开发为CCER(国家核证自愿减排量)项目。按单杆年节电约260度、每吨碳减排收益60-80元估算,10万杆规模的智慧路灯年碳收益可达130-170万元。这一数字虽不大,但为PPP项目提供了额外的现金流补充渠道。
专家观点
清华大学公共管理学院PPP研究中心主任王守清教授在2024年基础设施投融资论坛上指出:“智慧路灯PPP的困境不在于PPP模式本身,而在于我们把一个技术迭代周期3年的产品,塞进了一个合同周期15年的框架里。解决之道不是放弃PPP,而是把PPP的灵活性做出来。”
中国照明学会智慧照明专委会副主任委员肖辉在《2025年智慧灯杆行业发展白皮书》中提出:“智慧灯杆的商业价值兑现需要5-8年的培育期,这与社会资本的耐心资本能力不匹配。建议将智慧灯杆PPP项目纳入基础设施REITs底层资产范围,为前期投资者提供退出通道。”
FAQ区块
问:智慧路灯PPP项目一般合作多少年? 答:根据财政部PPP项目库数据,智慧路灯类PPP项目合作期集中在10-15年,少数涉及5G宏基站共建的项目延长至20年。建设期通常1-2年,运营期8-18年不等。
问:智慧路灯PPP项目企业靠什么赚钱? 答:收入主要来自四块:政府支付的可用性服务费(覆盖建设投资)、运维绩效服务费、经营性收入(基站租赁、广告、充电桩、数据服务)、节能收益分成。目前前两项占比约70%-85%,经营性收入占比偏低。
问:为什么有些城市的智慧路灯建好了却一直没亮? 答:通常不是技术问题,而是部门协调或电费分摊未解决。部分项目因公安、通信、城管对设备用电计量和费用分担未达成一致,导致杆体虽建成但设备无法通电启用。
问:社会资本参与智慧路灯PPP最大的风险是什么? 答:技术迭代风险。智慧路灯核心价值在通信和传感模块,而这些模块3-5年就面临升级。若合同中未明确技术更新费用承担机制,社会资本可能被迫承担巨额改造成本。
问:太原的智慧路灯项目采用了哪种PPP模式? 答:太原主要采用BOT(建设-运营-移交)和DBFOT(设计-建设-融资-运营-移交)两种变体。综改示范区项目以BOT为主,汾东商务区项目则引入了数据运营分成条款,属于DBFOT+数据共享的混合安排。
总结
智慧路灯PPP模式的核心矛盾在于:基础设施的长期属性与技术的短周期属性无法在传统PPP框架下兼容。破局的关键不是抛弃PPP,而是通过分层特许、动态调价、数据收益共享和退出通道建设,把PPP从“刚性契约”改造为“弹性合作框架”。对于太原这类正在规模化推进智慧路灯的城市而言,谁能率先在合同设计和运营机制上实现突破,谁就能在下一轮城市数字化竞争中掌握先发优势。
